现场工程安全管理——作业架(吊篮)作业要求

   2022-06-17 子琪91
核心提示:1)手动吊篮由支承设施(建筑物顶部悬挑梁或桁架)、吊篮绳(直径13mm以上钢丝绳)、安全钢丝绳、手板葫芦和吊篮架体组成如图14-1所示。

(1)手动吊篮结构

1)手动吊篮由支承设施(建筑物顶部悬挑梁或桁架)、吊篮绳(直径13mm以上钢丝绳)、安全钢丝绳、手板葫芦和吊篮架体组成如图14-1所示。

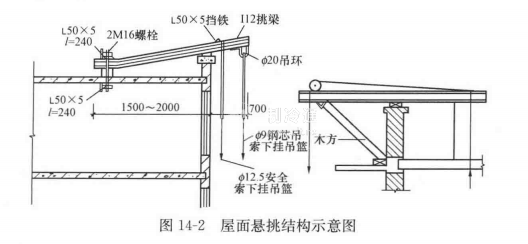

2)支承设施要求:采用建筑物顶部的悬挑梁或桁架,必须按设计规定与建筑结构固定牢固,挑梁挑出长度应保证悬挂用篮的钢丝绳垂直地面。如挑出过长,应在其下面加斜撑。挑梁与吊篮吊绳连接端应有防止滑脱的保护装置,如图14-2所示。

3)手动吊篮安装要求

在安装前,检验吊篮变形、开焊,以及悬梁的稳定性,确认合格后方可投入使用。

先在屋顶挑梁上挂好承重钢丝绳和安全绳,然后将承重钢丝绳穿过手扳葫芦的导绳孔向吊钩方向穿入、压紧,往复扳动前进手柄,即可使吊篮提升,往复扳动倒退手柄即可下落,但不可同时扳动上下手柄。

安全绳采用直径不小于13mm的钢丝绳通长到底布置,并与吊篮架体、挑梁连接;保险绳将挑梁与上层结构拉牢。

安全锁固定在吊篮架体上,同时套在保险钢丝绳上,在正常升降时,安全锁随吊篮架体沿保险钢丝绳升降,万-一吊篮脱落,安全锁能自动将吊篮架体锁在保险钢丝上。

4)手动吊篮使用要求

吊篮升降到工作部位后,需与建筑物拉结牢固。吊篮顶盖不得上人,散落杂物应随时清理。上下吊篮用挂梯应栓牢,倒绳卸掉吊篮内的材料。工作中不得向外抛投任何物件。

5)作业架(吊篮)使用要求

吊篮升降到工作部位后,需与建筑物拉结牢固。吊篮顶盖不得上人,散落杂物应随时清理。上下吊篮用挂梯应栓牢,倒绳卸掉吊篮内的材料。工作中不得向外抛投任何物件。

电动吊篮登高作业要求安装屋面支承时,必须仔细检查各外连接件及紧固件达到牢固、悬挑梁的悬挑长度符合要求,配重码放位置以及配重数量符合说明书中有关规定。

屋面支承系统安装完毕,安装钢丝绳。安全钢丝绳在外侧,工作钢丝绳在里侧,两绳相距150mm,钢丝绳应固定、卡紧。

吊篮经检查合格后接通电源试车。同时由上部将工作钢丝绳和安全钢丝绳分别插入提升机构及安全锁中。工作钢丝绳必须在提升机运行中插人。接通电源时注意相位,使吊篮按正确方向升降。

吊篮不得作为竖向运输工具,并不得超载。

(2)套管式附壁升降作业架(脚手架)作业要求

1)安装要求安装前应根据工程特点进行脚手架布置设计,考虑脚手架高度、宽度、施工荷载等,还应具体绘制平、立面图以及安全操作等作为指导安装文件。

架子采用现场组装顺序为:地面加工组装升降框检查建筑物预留点位置→吊装升降框就位→校正升降框并与建筑物固定·组装横杆→铺脚手板→组装栏杆、挂安全网。

组装应上下两预留连接点的中心线应在一条直线上,垂直度偏差应在5mm内,升降框吊装就位时,应先连接固定框,然后固定滑动框。

连接好后应对升降框进行校正,其与地面及建筑物的垂直度偏差均控制在5m内。校正好后立即固定,并随即组装横杆和其他附属件。

2)使用要求

在爬架升降前应进行全面检查,当确认都符合要求,方可进行升降操作,检查应包括:下一个预留连接点的位置、架子立杆的垂直度、吊钩及主要承力杆件等自身和连接焊缝的强度等是否符合要求;所升降单元与周围的约束是否解除;升降有无障碍:架子上杂物是否清除:提升设备是否处于良好状态等。

3)爬架升降操作要求

爬架升降操作应按步骤进行。先将葫芦挂在固定框上部横杆的吊钩上,其挂钩挂滑动框的上吊钩上,并将葫芦张紧,然后松开滑动框同建筑物连接,在各提升点均匀同步地拉动葫芦,使滑动框同步上升。

当提升到位后,将滑动框建筑物固定,然后松开葫芦,将其摘下并挂至滑动框的下吊钩上,将其挂钩挂在固定框的下吊钩上,并将葫芦张紧,使其受力后,再松开固定框同建筑物连接,同样在各提升点均匀同步地拉动葫芦,使固定框同步上升。到位后将固定框同建筑物固定,至此即完成一次提升过程。如此循环作业,即可完成架子的爬升,架子爬升到位后,应及时同建筑物及周围爬升单元连接。爬架下降步骤与上升相同,只反向操作,即先下降固定框,再下降滑动框。

爬架拆除时,先清理干净架上垃圾杂物后,然后按自上而下顺序逐步拆除,最后拆除升降框。
