1.保温板接缝间漏胶
(1)可能原因有锚固保温板间距不合适,造成保温板安装偏差大或保温板有破损、锚筋施工不规范。
(2)预防措施
1)现浇混凝土坍落度应≥180mm。

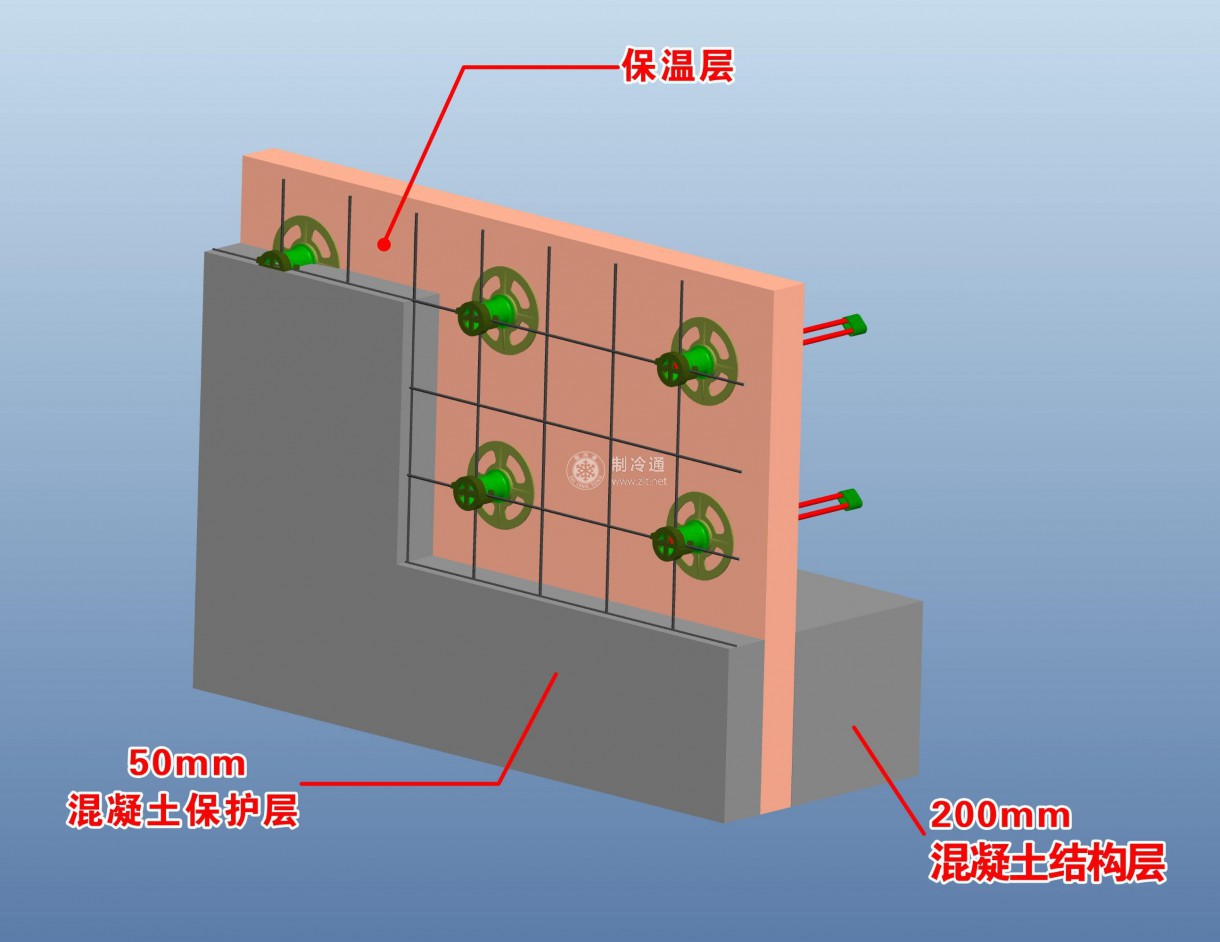

墙体浇筑前保温板顶面必须采取遮挡措施(如槽口保护套),宽度为保温板厚度加模具厚度;振捣棒振动间距宜为500m左右,每一振动点的连续时间,以表面呈现浮浆和不再沉落为度,严禁振动棒紧靠保温板。
2)安装网状PF保温板时,保温板分块,保温板高度等于结构层高,在水平方向分块,应根据保温板的出厂宽度,以及板缝不得正好角在门窗洞口为原则进行分块,并在结构的合适位置(如外墙表面、板顶)画出分块标志线。
应按分块标志线,将每块墙上保温板以规定顺序安装,板面紧贴砂浆垫块,调整好保温板的平面位置和垂直度。
相邻钢丝网架保温板之间高低槽应用保温板胶粘剂黏结,应先安装阴阳角专用保温角板构件,然后再安装角板之间保温板,遇门窗洞口按尺寸留出。
每块用不小于6根穿过板L形6的钢筋固定,锚筋深入墙内不小于100mm,在阴阳角窗口四角、板竖向拼缝处安装附加网片与钢丝网架,板上的网片用火烧丝绑扎牢固。
先安装墙体外侧模板,再安装墙体内侧模板,沿墙长度方向从一端向另一端顺序进行,并采取可靠的模板定位措施,使外侧模板紧贴保温板,又不会挤靠保温板。
竖缝的两侧保温板相互粘结一起,在安装好的保温板上弹线,标出锚栓位置,应在锚栓定位处穿孔,然后在内塞入账管,并拧紧螺栓,使套管尾部全部张开,错栓深入墙体不得小于50mm,其尾部与墙体钢筋绑扎作临时固定。
3)施工时注意板缝应小于2mm:垂直方向不宜拼接,水平方向拼接必须加设平网加强;门窗洞口及阴阳角部位加设角网加强,洞口角部加设斜拉加强网;应注意对钢丝焊接点的防锈蚀处理。
2.拆模后保温板出现偏差
(1)可能原因
垫块、PF保温板、模板支护出现偏差。
(2)预防措施
1)钢丝网架焊点质量应符合相关标准要求。应按位置在墙体钢筋外加水泥垫块以确保钢筋有足够的保护层。
2)施工时注意板缝应小于2mm:垂直方向不宜拼接,水平方向拼接必须加设平网加强:门窗洞口及阴阳角部位加设角网加强,洞口角部加设斜拉加强网。
