酚醛保温板保温系统施工准备

   2022-05-24 子琪6
核心提示:施工前,必须做好进人现场施工的一切准备工作,施工准备是保证达到工程质量的基本条件。基本准备工作不仔细、不严密,不仅影响工程进度,还会在施工中容易出现不可预见问题,甚至出现工程质量事故。

施工前,必须做好进人现场施工的一切准备工作,施工准备是保证达到工程质量的基本条件。基本准备工作不仔细、不严密,不仅影响工程进度,还会在施工中容易出现不可预见问题,甚至出现工程质量事故。

工程施工准备,通常指技术准备、材料准备、机具准备、基本条件、施工方案及其他。

技术准备是证明是否会干,目标是什么;材料准备是证明是否会用材料;机具准备证明用何方式干;怎样干;基本条件证明能否干;施工方案是具体组织实施,要求一切目标到位,才能做到不打无准备之仗

1. 技术准备

在施工前应进行全面系统熟悉和会审施工设计图纸,特别注意保温系统施工图中在檐口、勒脚处、装饰缝、门窗洞口四角及侧边和阴阳角等处细部节点处理及有关其他技术要求。

施工单位技术负责人对作业人员进行技术交底(交工程内容,交材料做法,交操作方法,交检验标准等)和岗前培训,对作业人员经考核后方可上岗作业。

2. 材料准备

按设计要求规格(型号)、质量和工程用量备料。PF保温板保温系统应用材料、配件均应分别符合有关材料要求和辽宁省地方标准《酚醛泡沫板外墙外保温技术规程》DB21/T21712013中有关技术要求。

1PF保温板和耐碱玻纤网布,垫平堆放不超高,远离火源、热源。进入现场玻纤网格布不得过长时间多层叠压。

2PF保温板应有足够场地堆放,PF保温板运到指定施工现场,并防止划伤、损坏和堆放变形。

PF保温板不应受暴晒和雨淋、平整堆放,应贮存于阴凉处,大风天防止板材被风吹散,应用适当重物压好。

3)进场袋装干粉料放置防雨、防潮,贮存于干燥处;桶装产品应注意防冻。

4)按设计涂装饰面(涂料、饰面砂浆和柔性面砖)的技术要求和用量配套备料。

同时,备齐锚栓、托架、建筑密封胶、填缝聚苯乙烯泡沫塑料条、金属盖缝板等配套材料。

3. 机具准备

机械、施工工具和检测工具,应能达到施工使用的要求。

外接电源设备、电动搅拌器(转速宜为450r/min)、切割酚醛泡沫板或玻璃纤维网格布的手锯、剪刀(或壁纸刀)、开槽器、角磨机、称量衡器、螺丝刀。

盛装粘结胶的胶皮桶、抹子、阴阳角抿子、拖线板、2靠尺、卷尺、铁抹子、墨斗、水平尺和吊线坠等瓦工工具,以及冲击钻、手锤、棕刷、扫帚和钢丝刷,还包括做涂装饰面使用机具等。

4.基层和气象条件要求

1)基层要求

1)外门窗框或附框等安装完毕,通过验收,预留出外保温层的厚度空隙。

2)新建建筑的外墙通过隐蔽工程验收后,可不做找平层,宜对砌体进行勾缝处理。对混凝土墙和砌体墙均应将基面清洁干净并符合《混凝土结构工程施工质量验收规范》GB50204中现浇结构或《砌体工程施工质量验收规范》GB50203中对清水墙的规定要求。墙体内的水分应达到充分干燥。

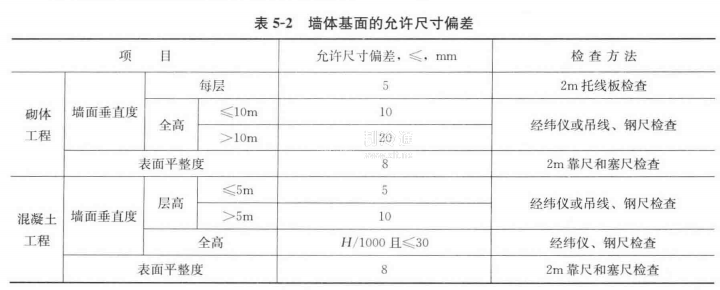

外墙外保温墙体基面的尺寸偏差应符合表5-2要求。

(2)气象条件要求

1)不得在五级以上大风或雨天不能施工,夏季抹面层施工应避免阳光暴晒。

2)外墙外保温施工期间及完工24h内,平均气温不低于5℃
