硅酸盐复合保温涂料施工要点

   2022-05-18 子琪100
核心提示:涂料分浆料和干粉料两种。浆料可以直接使用,干粉料需在施工现场加水按质量比1:1.5搅拌均匀成浆体后方可使用。

涂料分浆料和干粉料两种。浆料可以直接使用,干粉料需在施工现场加水按质量比11.5搅拌均匀成浆体后方可使用。

1.外墙内保温施工要求

1)内保温施工应在门窗框、穿墙管线、墙体预埋件等施工完毕后进行。

2)内保温层施工应在屋面防水完工后,由顶层自上而下依次施工(如需要自下而上施工时,应加强保护),以免保温层渗水或被上一层渗水浸湿。

3)基层要求:砖石及砌块墙体表面平整、无灰尘,高处应剔平,低处应用水泥砂浆填实,现浇混凝土墙体应事先拉毛。

4)门窗洞口用1:1水泥砂浆抹出宽50m,厚度应与保温层厚度相等的护角,并向内延伸成斜面,作为与保温层结构的接茬。

5)保温层施工应分层涂抹,按不同基层面应分别进行处理。

砖墙面浇适量水。混凝土面刷YJ-302型混凝土界面处理剂,随刷随抹底灰或刷YJ-302拉毛处理一遍。

加气块清刷浮灰后,喷刷加气混凝土界面处理剂一遍,然后涂抹第一层保温浆料,厚度不超过5mm。基层干燥后再抹下一层,每层厚度≤l0mm,直至达到设计要求。每层干燥时间一般为2~3天(可将卫生纸平放在墙面上,1小时后若不湿透,即可涂抹下一层)。涂抹时应适度按压,以保证与墙体的粘结,但不能在同一部位反复抹压。

6)保温层施工完成后应涂抹保护层,其厚度为3~5mm(保护层能增加抗压强度,起到防水和防水蒸气作用)。涂抹前先在保温层表面洒少量水湿润,用抹子将面层涂料抹在保温层表面,待1小时后用刮板找平、压光、压实,尤其注意边角处的压实,要求一面墙应一次完成。

7)踢脚做法:保温层和保护层应抹到地面。水泥踢脚用防水水泥砂浆涂抹而成,木制踢脚直接粘贴在保护层上。

2.屋面外保温施工要求

1)屋面保温应在屋面所有设备安装结束后进行。施工时应避开雨水天气,在屋面防水完成之前,必须对保温层进行遮盖保护。

2)施工前屋面应清扫干净,并在屋四周做好保温厚度标准。

3)保温层施工应分层涂抹,第一层厚度不得超过l0mm,待前一层基本干燥后再抹下一层,每层厚度为10~15mm,直至达到设计规定厚度。涂抹时应适度压实,尤其注意与屋面板四周连接部位应粘贴牢固。

4)对平屋面应在保温层完全干燥后,铺设1:6水泥焦渣找坡层,找坡2%,再用水泥砂浆做找平层,然后再进行防水层的施工。

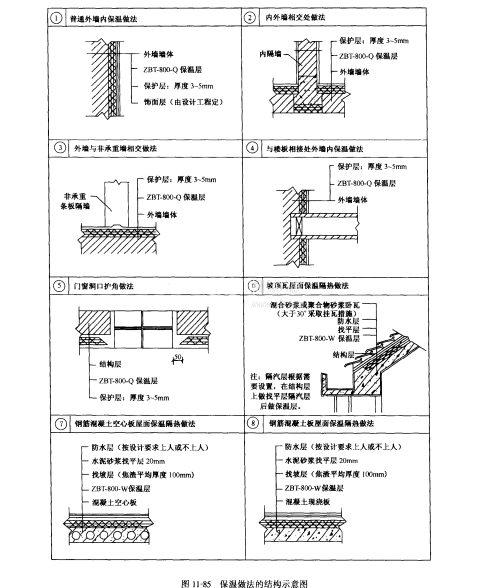

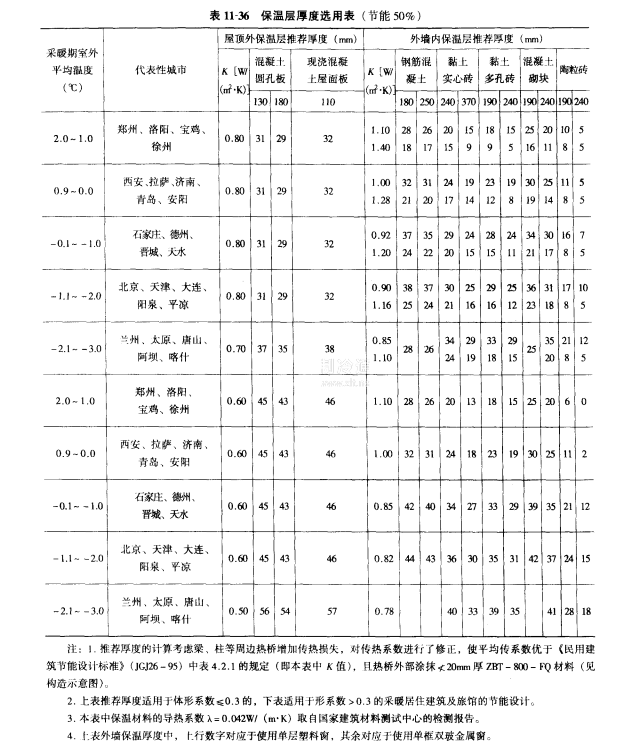

5)施工示意构造图和保温层厚度选用,分别见图11-85和表11-36

3.工程验收

墙体内保温验收:按自然间抽查10%,公共设施等大空间每200m2抽查一处。要求外观光滑、平整,不得有爆灰、脱层,阴、阳角垂直、方正。平整、垂直偏差为2~4mm。保温层与基面粘结牢固,不空鼓,用插针法检查保温层厚度。

屋面外保温验收:要求保温层表面平整、光滑、无裂缝。保温层与基层粘结牢固,不得有空鼓现象。保温层厚度用插针法抽样检验。



反对 0举报 0 收藏 0 打赏 0
