整体式氨压缩机和氟里昂压缩机、压缩机组和压缩-冷凝机组、转子式(回转式)压缩机和机组、配套的制冷机,一律在装配好的状态下送往安装工地。
安装工作过程包括:搬运到安装点;放置到基础上;对准厂房主中心线;检查安装是否对准中心线,是否调平,压缩机与电动机(机组和配套制冷机除外)的二轴是否对准中心及其在基础上的固定状况;安装管道;必要时对压缩机进行检查;使压缩机作空运转试验。机器往安装地点的搬运和往基础上安放,可用施工设计中规定的任何一种方法(臂式起重机、自装式起重机等)。

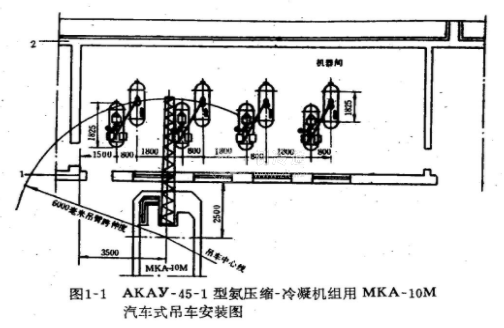

AKAY-45-1型氨压缩-冷凝机组用MKA-10M汽车式吊车安装图如图1-1。
国立轻工业安装设计院设计的自装式起重机(起重量2吨、5吨)如图1-2。
如果供应的压缩机,皮带轮未装在轴上,其搪孔呈锥形者,装配时旋紧压紧螺帽即可;呈圆柱形者,则应按压缩机说明书进行装配。为了使轴承不至受到产生的轴向负荷的作用,可以采用由金属夹板和拉紧螺栓构成的简单夹具。将两金属夹板,一个加上木垫块靠在曲轴那一端的端面上,另一个则靠在皮带轮上,然后慢慢转动连接两夹板的拉紧螺栓的螺帽,使皮带轮均匀地套到轴上。事先应从对着飞轮的那一侧把曲轴箱盖卸下来,再卸下机油泵,给曲拐加上支撑件,以防变形,然后将轴和皮带轮配合面上拭擦干净,给轴面上厚厚地涂上一层机油,压上棱形键。

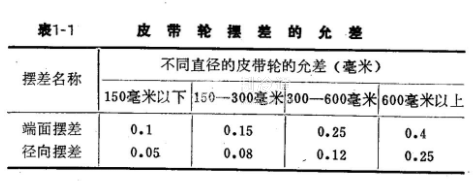

用千分尺检查一下皮带轮端面和径向摆差(其允差见表1-1)。

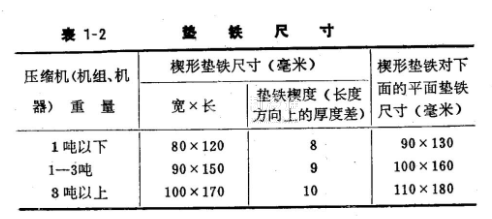

基础的准备工作是:基础面拉毛,弄破水泥表层,保证新浇灌上的水泥能与原浇基层牢靠结合。将基础面上的一切油迹班痕之类清铲干净。然后划出临时楔形垫铁(IIP牌)或螺杆千斤顶的安放点。楔形垫铁和平面垫铁的尺寸见表1-2
