下面以某冻结物冷藏间的光滑顶排管为例,完成顶排管的制作与安装任务。该顶排管为双层光滑排管,冷却面积为136.5m²,采用焊条电弧焊焊接,U形弯头采用冲压成形弯头,焊接前应进行管内外除锈。顶排管组装完成后,其表而应用铁红环氧底漆涂刷两遍。
识读顶排管的制作与安装图

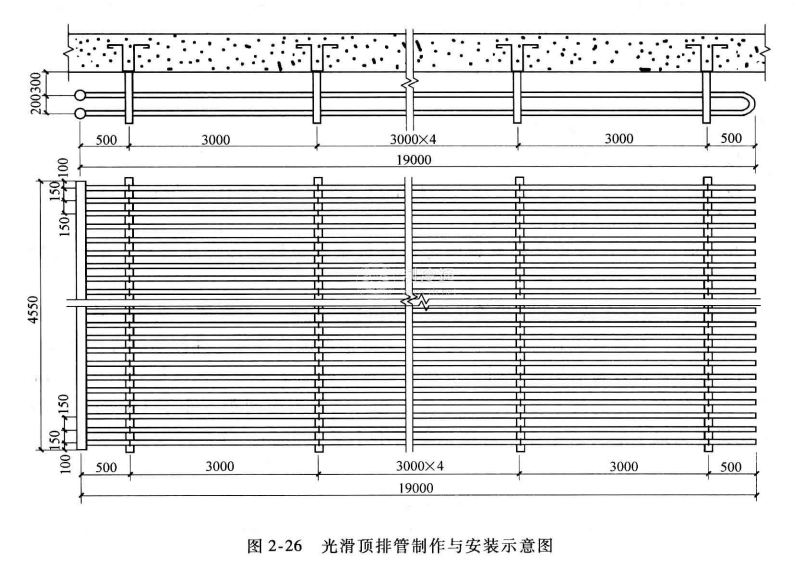

某冻结物冷藏间的光滑顶排管制作与安装如图2-26所示。
吊装排管
排管的吊装步骤和安装要求如下。
1)按设计要求,事先在顶面楼板上预埋置吊点和吊装螺栓。
2)按图样规定装好各排管的角钢支架和吊点支架,并在排管底部利用槽钢或工字钢再做一吊装托架,以防吊装时排管变形。
3)起吊前,根据排管长度和重量确定吊点数量和位置,预先将楼板上的预埋螺栓校正好。
4)吊装时,用绞车或铲车将排管送至安装位置,应由一人指挥,动作一致,以保证整组排管水平上升。当排管上升至预定位置时,上好预埋螺栓螺母,并拧紧螺母使预埋螺栓伸出螺母四个螺距。在拧紧吊架螺栓时,可在吊架螺栓处加垫垫圈来调整排管的水平和坡度。
排管的安装有一定的技术要求,墙排管中心与墙壁表面间距不小于150mm,顶排管中心(多层排管为最上层管子中心)与库顶距离不小于300mm。
