制冷设备布局放样完成后,即可开始机组基础的施工准备。机组基础一般由土建单位负责施工,机组安装单位配合。为保证基础能承受负荷载重量,确保机组的精度和寿命,8ASJ-17型机组应采用砌体结构或钢筋混凝土的块型基础。

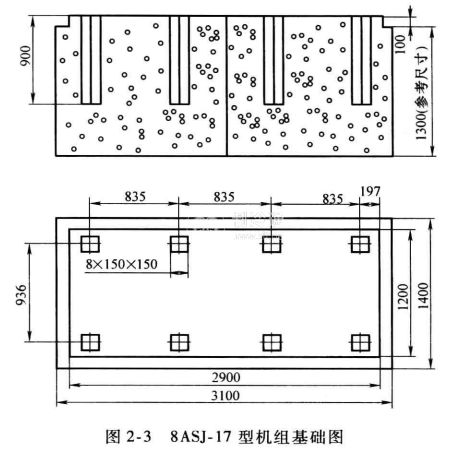

第一步:检查设计图样上的尺寸与机组是否相符,检查制冷机组安装的地脚螺栓数量、规格是否相符。8ASJ-17型机组基础如图2-3所示。
第二步:照图样尺寸要求装好基础模板及8个地脚螺栓预留孔的模板,定位要准确,预留孔模板应垂直放置。8ASJ- 17型机组的电动机功率大于100kW以上,因此需要在基础模板内适当配置钢筋。此外,还要注意水电等其他预埋件。
第三步:采用标号为100~150号的混凝土进行浇灌,浇灌完成后要进行7~10天的浇水养护,使混凝土保持湿润,并以草袋或麻袋覆盖。
第四步:混凝土初凝后(一般约8h),应拆除地脚螺栓的预留孔模板,若不及时拆除,待混凝土完全凝固后,模板就不易拆除。整个模板的拆除要待混凝土强度达到50%时再拆除,之后清理基础四周和地脚螺栓的模板及孔内积水等。
