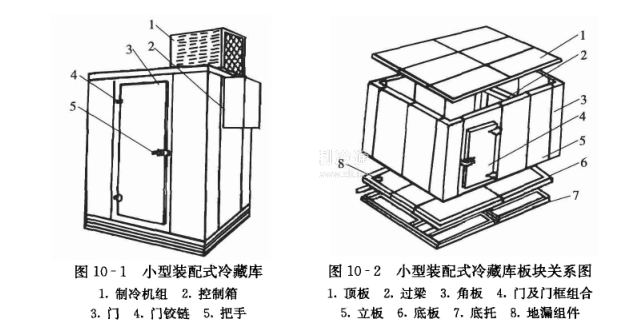

下面以小型装配式冷藏库为例,说明具体的安装方法。冷藏库外形和板块关系分别如图10一1、图10一2所示。
(1)位置选择:安装地点应无阳光直射,远离热源;应避免振动较大、粉尘较多或有腐蚀性气体的环境;应能就近供电及排放化箱水。房顶要高于机组0. 5m以上,冷藏库四周距端大于0. 5m。
(2)底架的安装:底架应按对应容积的底架装配示意图在选择好的位置上将底架用螺栓连接牢固,并使之保持水平。
(3)排水系统的装配:排水系统由地漏、橡胶塞、垫圈、下水管、卡子组成,装配时首先把地漏装入地板的预留孔内,用螺母锁紧,把下水道套在地漏接口上,用卡子紧固。
(4)组装地板:板块要轻拿轻放,注惫安装位置和方向,第一块地板应是带水管的地板,把排水管从底架方孔中伸出,其他地板依次安装;两块地板之间要对正、贴紧、平整,用内六角扳手插入钩盒孔,顺时针方向锁紧,使板块之间连接牢固。
(5)组装墙板:第一块组装板是角板,使角板下部凸槽对正地板凹槽,拧紧挂钩,不得漏挂、虚挂。然后安装其他墙板,最后一块应是角板。墙板全部安装完毕后,在确定安装机组位置的墙板上方,按机组尺寸要求,锯开两个凹形豁口,以备机组安装用。
(6)装配过梁:过梁是用来支撑顶板的,安装时将支架插人墙板上部的聚氨酯中,对好预留孔位置,用螺钉紧固。然后装配过梁,把过梁水平放置在两对应的支架上,用螺栓连接,待顶板装配调整后紧固。
(7)组装顶板:顶板安装顺序同步骤(4),(5)。注意17㎡以上冷藏库顶板装好后,如与过梁有间隙,可用垫片进行调整,使两者贴紧为宜,预留机组下部的一块顶板。
(8)安装制冷机组:制冷机组是由冷凝器、压缩机、蒸发器等整体连接的钢结构,安装时需将机组整体水平托起,使机组机架进人墙板预开好的凹槽豁口内。然后将上道顶板安装工序的机组下部预留板块插入机组底部装好,在机组底盘与顶板支架加入垫,使之固定平稳。
(9)安装附件:感温测头一般在冷藏库内中部上方为宜。库灯安装在门框上部的预留位置上。库内温度显示器可根据用户的需求供货。制冷系统控制装置安装在预定位置上,在蒸发器下部排水管上装好化霜水管。
(10)整理:库内墙板支架接触部位的间隙,需要用橡胶密封条封堵或使用快干密封胶封堵,这样可减少冷损失。最后用干净软布擦一遍库壁,安装完毕。
