龙牌轻钢龙骨纸面石膏板隔墙施工_墙面连接件和装饰

   2020-07-01 和平2336
核心提示:当墙上设有穿墙时,应用钻钻圆孔。方孔应先钻成圆孔后再用锯条修边,使其成为方形孔,严禁凿子或管头凿孔。在墙中敷设电气插座或接线盒时,应按设计要求安装石膏板隔离框并与龙骨固定,接线盒的四周用密封膏封严。

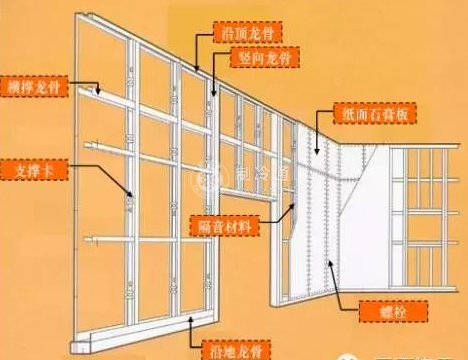

墙面连接件

当墙上设有穿墙时,应用钻钻圆孔。方孔应先钻成圆孔后再用锯条修边,使其成为方形孔,严禁凿子或管头凿孔。在墙中敷设电气插座或接线盒时,应按设计要求安装石膏板隔离框并与龙骨固定,接线盒的四周用密封膏封严。

墙面装饰

1)接缝处理

隔墙安装完毕,墙面应做基层处理。一首先扫除墙面浮灰,若墙面有损坏和暴露石膏部分,应用聚乙烯醇缩甲醛(107)与水为1:9的水溶液涂刷一遍,待胶层干燥后进行修补嵌缝。除明缝以外的横竖接缝(包括石膏板之间和石膏板与顶棚、侧墙的接缝)必须嵌缝并粘贴接缝带。

暗接缝处理程序:嵌、接缝腻子:扫除缝中浮土,用小开刀将腻子嵌入缝内与板缝取平。底层腻子:嵌缝腻终凝后,在接缝上刮约1mm厚的腻子并粘贴接缝带,再用开刀从上往下一个方向压刮平整,使多余的腻子从接缝带的网孔中挤出。中层腻子:待底层腻子凝固而尚处于潮湿时,用大开刀刮腻子,将接缝带埋入腻子层中,并将石膏板的楔形棱边填满找平。

三道工序必须连续操作,以免产生接缝带枯结不结实和翘边现象

2)墙面装饰

墙面做法:刷浆;油漆、涂料;裱糊;瓷砖墙而

刷浆墙面的施工顺序:基层处理→接缝处理→涂刷防潮涂料→刮腻子→扣刷浆。刷浆墙面及安装完的隔墙有可能被水浸湿时,处理完接缝后,墙面必须满刷两道防潮材料,第一道横刷,第二道竖刷。墙体阳角应做金属护角或粘贴宽度不小于100mm的玻纤带布。刷浆、油漆饰面、裱糊工程应符合国标《装饰工程施工及验收规范》中有关规定。

粘贴瓷砖墙面宜采用粘结剂,用抹刀将胶泥抹于石膏板上,厚度12mm,然后用梳形抹刀将胶泥横向梳平,再进行镶贴瓷砖。

3)控制缝

石膏板墙体很长时,在不超12m的长度内应设置控制缝。

控制接头的安装:6mm的骑马钉将其两冀钉在石膏板上,钉方向45°,钉距150mm,以接头V型槽两侧凸起肋为挡边按常规做法嵌缝,嵌缝材料干燥后,将软乙烯临时遮盖条取下。
