(1)聚氨酯防潮底漆的配制 聚氨酯防潮底漆稀释剂按1:0.6质量比搅拌均匀,并在4h内用完。
(2)聚氨酯预制块粘结剂的配制 固化剂:粘合剂按1:4(质量比)搅拌均匀,并在4h内用完。

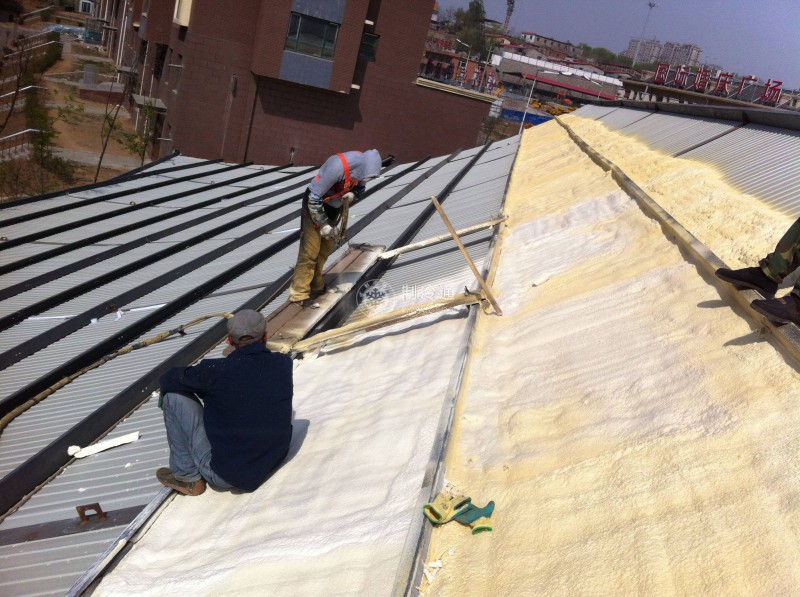

(3)无溶剂聚氨醋硬泡的配制 聚氨酣白料:聚氨酯黑料按1:1休积比,采用高压喷涂机在大于10MPa压力条件下混合喷出。
(4)聚氨酯界面砂浆的配制 聚氨酯界面剂:中砂:水泥按1:1:1质量比用砂浆搅拌机或手提搅拌器搅拌均匀,其加料顺序为:先把砂子与水泥混合均匀后再加入界面剂,拌和好的界面砂浆应在2h内用完。
(5)胶粉聚苯颗粒保温浆料的配制 由于聚苯颗粒密度小、质量轻,配料时应搭设搅拌棚,所有材料必须在搅拌棚内机械搅拌。搅拌棚的地点应选择背风且靠近垂直运输机械,三侧封闭,一侧作为进出料通道,并应有顶棚,地面应平整坚实。
在配制胶粉聚苯颗粒保温浆料(或抗裂砂浆)时,搅拌设专人专职进行,保证各料配比的准确用量。搅拌质量可以通过观察混合料可操作性、抗滑坠性、膏料状态以及其湿表观密度等方法判断。
首先打开砂浆搅拌机,将35~40kg水倒入砂浆搅拌机内(加入的水最以满足施工和易性为准),然后倒入一袋25比保温胶粉料,搅拌3~5min后,再倒入一袋(200L)聚苯颗粒继续搅拌3min,直至搅拌均匀后倒出。该浆料应随搅随用,并在4h内用完。
(6)水泥抗裂砂浆的配制 抗裂剂:中砂:水泥按1:3:1(质量比),用砂浆搅拌机或手提搅拌器搅拌,配制抗裂砂浆加料次序:应先加人抗裂剂、中砂搅拌均匀后。再加入水泥继续搅拌3min倒出。在抗裂砂浆搅拌时不得任意加水,所用中细砂为干砂,并应在2h内用完。
(7)保温墙面砖专用粘结砂浆的配制 保温墙面砖专用胶液:中细砂(细度模数2.8~2.0):水泥按0.7~0.8:1:1(质量比),用砂浆搅拌机或手提式搅拌器搅拌,先加入专用胶液、中细砂搅拌均匀后,再加入水泥继续搅拌3min,在粘结砂浆搅拌时不得加水,并应在配制后2h内用完。
(8)面砖勾缝胶的配制 面砖勾缝胶粉:水=4:1(质量比)用手提式搅拌器搅拌均匀,并应在2h内用完。
(9)抗裂柔性耐水腻子的配制 抗裂柔性腻子胶:抗裂柔性腻子粉=1:2(质最比),用手提搅拌器搅拌均匀后使用,并保证在2h内用完。
(10)聚氨酯硬质泡沫塑料 甲料(A):乙料(B)=1:1(体积比)
