推广 热搜: 聚氨酯  活塞连杆部件  冷冻冷藏  接触器  铜管  继电器  能量调节装置  电磁阀  制冷剂  交通

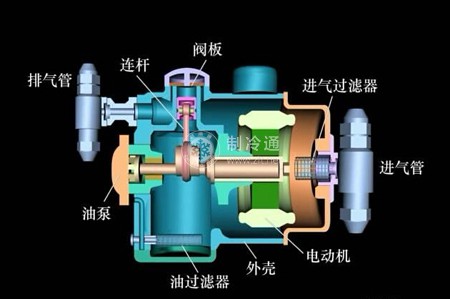

制冷设备安装指南:制冷压缩机的安装

   2020-05-08 子琪2340
核心提示:压缩机基础应建在实土上,施工前应先将机座下的浮土挖深后分层夯实。土质松软时应挖深2~3m,分层回填夯实,每层厚度不大于150 mm,回填夯实的土层应密实,土壤密度应不小于1.6g/cm³。或将槽底夯实后,用C10毛石混凝土筑至基础底的标高,然后在其上捣筑基础。

压缩机础应建在实土上,施工前应先将机座下的浮土挖深后分层夯实。土质松软时应挖深2~3m,分层回填夯实,每层厚度不大于150 mm,回填夯实的土层应密实,土壤密度应不小于1.6g/cm³。或将槽底夯实后,用C10毛石混凝土筑至基础底的标高,然后在其上捣筑基础。

    基础应用150号混凝土捣筑,捣筑过程应一次完成。按设备要求预留地脚空洞,并预埋电缆管和上下水管道等。混凝土高度须比图注尺寸低10~20 mm,以待设备上位后进行抹面。大型机座四周应做50~100 mm宽的减振缝,缝内填砂,缝顶用沥青麻丝填平。也可采用弹簧减振基座安装。

    安装时制冷压缩机的中心线应与基础的中心线对正。

    制冷压缩机安装过程中,使用垫铁来调整设备的水平度。垫铁常用铸铁或钢板制成,厚垫铁多用铸铁,薄垫铁多用钢板。垫铁的种类较多,制冷压缩机安装中大多用斜垫铁和平垫铁。垫铁安放位置应根据设备底部外形和螺栓孔位置来确定,一般垫铁间的距离以500~ 1 000 mm为宜。垫铁中心线应垂直于设备底座边缘。平垫铁外露长度10~30 mm,斜垫铁外露长度10~50 mm。每组垫铁数量一般不超过3块,采用平整铁时,最厚的在下面,最薄的在中间。每组整铁应放置整齐、接触良好、无松动现象。调平后应将钢板制成的垫铁相互焊牢。

    设备的调平可分初平和精平两步进行。初平是指初步将设备的水平度调整到设计要求。初平时,用水平测量仪在设备的精加工面上测量设备的水平度。通过调节垫铁或打斜垫铁,使纵向和横向水平度不超过C.2/1 000。保证一定的外露长度,以备精平调整时使用。


压缩机初平后,用不低于基础标号的细石混凝土或水泥砂浆对地脚螺栓孔进行二次灌浆。各孔洞灌浆必须一次完成,分层捣实。水泥初凝后应洒水养护,时间不得少于7天。当混凝土强度达到70%以上时方能拧紧地脚螺拴。

为进一步调整设备的水平度,以达到规范或设备技术文件的要求,在二次灌浆后,应对设备的水平度再进行精确的调整,这项工作称为精平。制冷压缩机的精平以设备某些主要部件(如汽缸、飞轮等)的基准面为基准进行测量,不同压缩机的测量基准面也各不相同。常用的测量方法有用框式水平仪、角度水平仪和铅垂法等。测量过程中应注意:必须将测量平面上的油漆、防锈油等刮干净,以免影响测量的准确性;使用框式水平仪时手不准接触水准器的玻璃管;读数时视线应垂直对准水准器。为提高测量的准确性,在同一测量点应在正反两个方向(180°)各测量一次,并用两次测量结果加以修正。

    设备调平后上紧地脚螺栓,螺栓顶应高出螺母上平面2~3mm。多层垫铁相互焊牢,压缩机底部与基础表面间的空隙用混凝土填满,将垫铁埋入混凝土中,然后按图样要求进行基础抹面作保护层。




标签: 压缩机 制冷
反对 0举报 0 收藏 0 打赏 0

更多>同类制冷资讯
推荐图文
推荐制冷资讯
点击排行
