设备上位是指将开箱后的制冷机,由拆箱后落地,并搬运至设备基础上。
设备上位前,应将预留地脚螺栓孔及基础表面清理干净,并根据施工图,按建筑物的定位轴线,对设备的纵横中心线,用粉笔、墨线进行放线定位。
设备上位的方法有吊装、铲车、人字架、滑移等各种方式,上位时注意安全。
设备的找正是指使制冷机中心线与基础中心线对正。

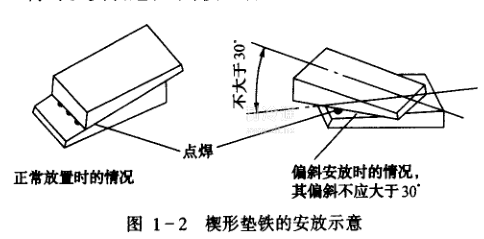

制冷机安装过程中,使用各种垫铁、垫块来调整设备的水平度。垫铁、垫块常用铸铁或钢板制成。厚垫铁多用铸铁,薄垫铁多用钢板。制冷机安装中多用斜、平垫铁,一般垫铁放置在设备的底部(特别是螺栓处)。楔形垫铁的安放方法如图1一2所示。
设备调平可分为初平和精平两步。
初平是指初步将设备的水平度调整到设计要求。初平时,用水平测量仪在设备的精加工面上测量设备的水平度;通过调整垫铁或打入斜垫铁,使纵向和横向水平度不超过2/10 000。初平过程中注意斜垫铁打入量不能过多,要保证一定的外露长度,以备精平时调整之用。

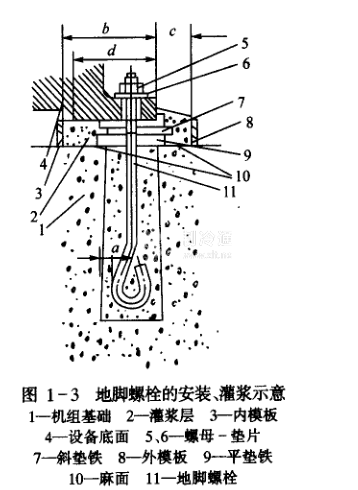

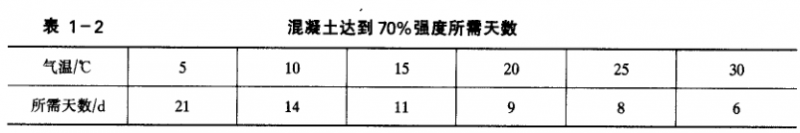

制冷机初平后,用不低于基础标号的细石混凝土或水泥砂浆对地脚螺栓孔进行二次灌浆。各孔洞灌浆必须一次完成,分层捣实。水泥初凝后应洒水养护,室温不得低于5℃,时间不得少于7d(见表1一2)。地脚螺栓的安装、灌浆方法见图1一3(图中a,b,c,d是安装制作尺寸,详细略)。
当混凝土强度达到70%以上时,方能拧紧地脚螺栓。
为进一步调整设备的水平度,以达到规范或技术文件的要求.在二次灌浆后,应对设备的水平度再次做精确的调整,这一过程称为精平。
制冷机的精平是以设备某些主要部件(如气缸、飞轮)的基准面为基准进行测量(但一般初次安装,不会打开制冷机气缸;飞轮处情况一样)。
选用基准一般是选次基准—制冷机与电动机的机座(必须将测量平面上的油漆、防锈漆等刮干净)。
设备调平后,待混凝土强度达到要求,上紧地脚螺栓,螺栓顶应高出螺母上平面2一
3mm。多层垫铁应焊接固定。
