空调水系统管道及附件安装——水系统管道预制

   2019-12-05 和平3173
核心提示:管道上直接开孔时,切口部位应采用校核过的样板画定,用氧炔焰切割,打磨掉氧化皮与熔渣,切断面应平整。

1管道除锈防腐应按《通风与空调工程施工规范》(GB 50738-2011)有关规定执行

2下料前应进行管材调直,可按管道材质、管道弯曲程度及管径大小选择冷调或热调。

3预制前应先按施工图确定预制管段长度。螺纹连接时,应考虑管件所占的长度及拧进管件的内螺纹尺寸。

4切割管道时,管道切割面应平整,毛刺、铁屑等应清理干净。

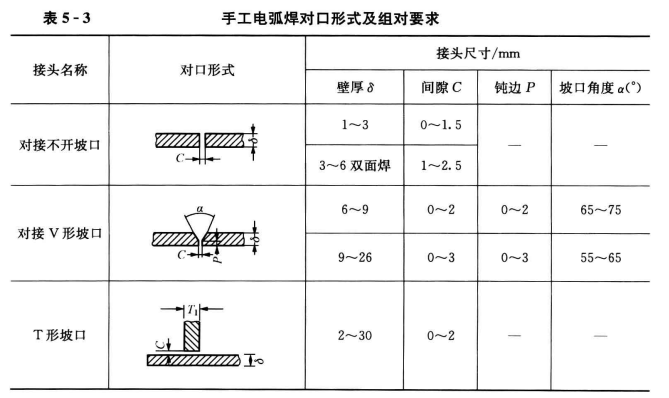

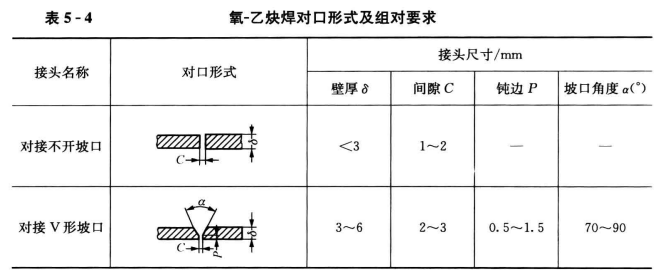

5管道坡口加工宜采用机械方法,也可采用等离子弧、氧乙炔焰等热加工方法。采用热加工方法加工坡口后,应除去坡口表面的氧化皮、熔渣及影响接头质量的表面层,并应将凹凸不平处打磨平整.管道坡口加工应符合表5-3和表5-4的规定



6管道上直接开孔时,切口部位应采用校核过的样板画定,用氧炔焰切割,打磨掉氧化皮与熔渣,切断面应平整。

7管道预制长度宜便于运箱和吊装。

8预制的半成品应标注编号,分批分类存放。
