空调水系统管道及附件安装——管道焊接的要求

   2019-12-05 3858
核心提示:管道坡口应表面整齐、光洁,不合格的管口不应进行对口焊接;管道对口形式和组对要求应符合表5-3和表5-4的规定。

管道焊接应符合下列规定:

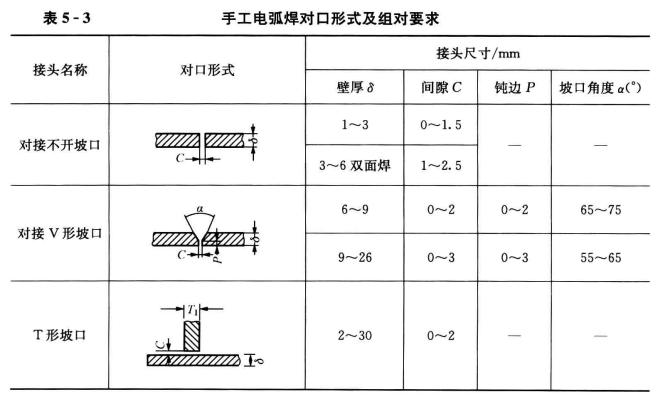

1管道坡口应表面整齐、光洁,不合格的管口不应进行对口焊接;管道对口形式和组对要求应符合表5-3和表5-4的规定。



2管道对口、管道与管件对口时,外壁应平齐。

3管道对口后进行点焊,点焊高度不超过管道壁厚的70%,其焊缝根部应焊透,点焊位置应均匀对称。

4采用多层焊时,在焊下层之前,应将上一层的焊渣及金属飞溅物清理干净。各层的引弧点和熄弧点均应错开20mm。

5管材与法兰焊接时,应先将管材插入法兰内,先点焊2~3点,用角尺找正、找平后再焊接.法兰应两面焊接,其内侧焊缝不应凸出法兰密封面。

6焊缝应满焊,高度不应低于母材表面,并应与母材圆滑过渡。焊接后应立刻清除焊缝上的焊渣、氧化物等。焊缝外观质量不应低于《现场设备、工业管道焊接工程施工规范》(GB 50236-2011)的有关规定。
