1、胶粘剂应按产品技术文件的要求进行配置。应采用电动搅拌机搅拌,搅拌后的胶粘剂应保持流动性。配制后的胶粘剂应及时使用,胶粘剂变稠或硬化时,不应使用。
2、风管组合枯接成形应符合下列规定:
1)风管端口应制作成错位接口形式。
2)板材粘接前,应清除粘接口处的油渍、水演、灰尘及杂物等。胶粘剂应涂刷均匀、饱满。

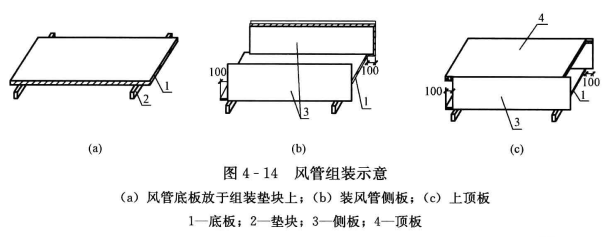

3)组装风管时,先将风管底板放于组装垫块上,然后在风管左右侧板阶梯处涂胶粘剂,插在底板边沿,对口纵向粘接应与底板错位100mm,最后将顶板盖上,同样应与左右侧板错位100mm,形成风管端口错位接口形式(图4-14)。

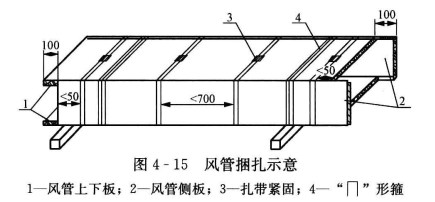

4、风管组装完成后,应在组合好的风管两端扣上角钢制成的“∏”形箍," ∏”形箍的内边尺寸应比风管长边尺寸大3~5mm,高度应与风管短边尺寸相同。然后用捆扎带对风管进行捆扎,捆扎间距不应大于700mm,捆扎带离风管两端短板的距离应小于50mm(图4-15)。

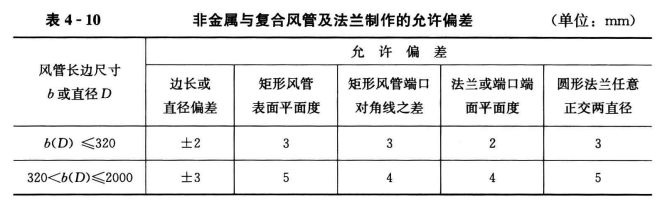

5、风管捆扎后,应及时清除管内外壁挤出的余胶,填充空隙。风管四角应平直,其端口对角线之差应符合表4-10的规定。
6、粘接后的风管应根据环境温度,按照规定的时间确保胶粘剂固化。在此时间内,不应搬移风管。胶粘剂固化后,应拆除捆扎带及“ ∏”形箍,并再次修整粘接缝余胶,填充空隙,在平整的场地放置。
