下面以W-JLG16III( II) A型螺杆式氨制冷压缩机组为例,介绍螺杆式制冷压缩机组的安装。
1.安装前开箱检查
1)根据随机出厂的装箱清单清点机组、出厂附件及所附技术资料,并做好记录。
2)查看机组型号是否与合同中所订机组相符。
3)检查机组及出厂附件是否损坏、锈蚀。
4)机组在开箱后必须注意保管,放投平整。法兰及各接口必须封盖、包扎,防止雨水、灰沙侵入。
2.机组安装
螺杆式制冷压缩机组采用回转式压缩机,其动力平衡性好,振动小,所以对从础的要求比活塞式压缩制冷机组低。一般情况下,参照前面所述活塞式制冷压缩机的基础施工和安装要求,即可满足螺杆式制冷压缩机组的安装要求。

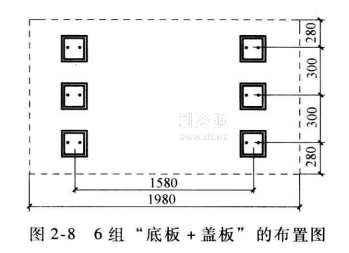

下面介绍一种简易的机组基础做法,称为“底板+盖板”基础,如图2-7所示。WJLG16III (II) A型螺杆式氨制冷压缩机组需要布6组“底板+盖板”基础,如图2-8所示。

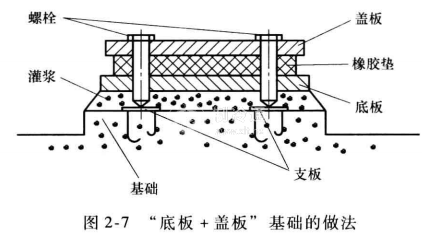

在基础上按图样要求尺寸放置好支板,支板浇注在基础中,然后在主板上安置盖板、防振橡胶垫及底板,让螺栓穿过盖板、防振橡胶垫拧在底板上,并且使螺栓透过底板紧压在支板上。将机组吊放于盖板之前,要把各组“盖板+底板”调整为同一水平面上。
机组就位后,可以用水平仪在机组顶部法兰口的平面上测量水平,用螺栓调整机组的水平度,机组纵向、横向的水平允许差值为1. 5mm/1000mm。
机组找平后,底板上的调节螺栓均应紧压在支板上,然后进行灌浆,如图2-7所示。灌浆的做法按活塞式制冷机组基础的施工要求进行。
