冷库建造中落地式冷风机安装步骤及要求

2020-08-2524180

(1)冷风机安装前准备根据设计图样对冷风机的规格型号及外观质量进行核对和检 查,仔细阅读安装说明书。还要对土建工程为安装冷风机所预埋的吊点或制作的基础尺寸进行核对后,方可进行安装。

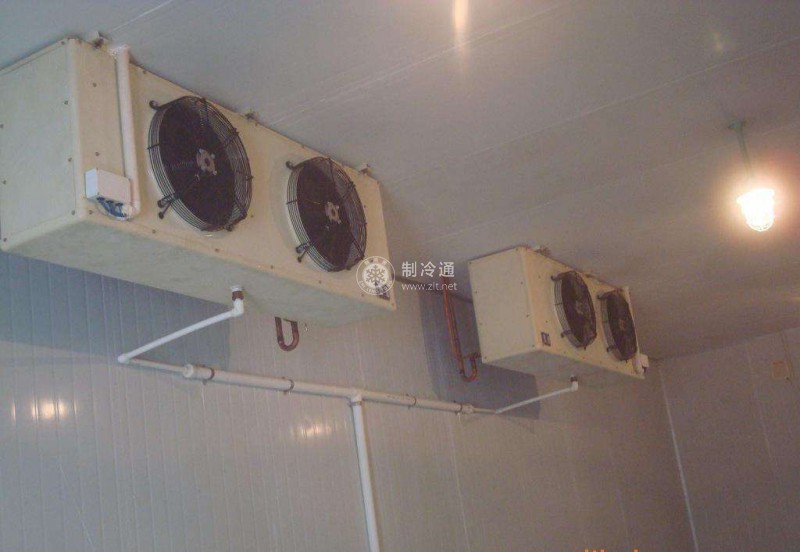

(2)冷风机就位用纹车或叉车将冷风机骨架移至基础上,装正找平后,拧紧地脚螺栓。冷风机离墙一侧应留有350~400mm距离,出风口应高出地面600~1000mm。

(3)冷风机分层安装装好冷风机骨架后,焊接水盘,然后分层安装各部件。在各层的法兰之间垫入橡皮垫圈,用螺钉连紧,不得有漏风漏水现象。法兰间橡胶垫圈不能对口平接,而应上下斜口搭接,橡胶垫圈的边沿不得突出法兰外。

(4)安装融霜水系统融霜供水管应敷设在常年温度大于0℃的穿堂内或其他场所。进库内的融霜水支管与供水总管的结点位置最高,并按照3%的坡度一直坡向淋水管。这样融霜水管停止供水后,库内管道中就不会有积水,不会发生冻塞现象。在融霜供水管的库外控制阀后应有排水,以便在融霜结束后排尽融霜水管内的存水。


(5)安装承水盘承水盘应架空在冷库地坪上,不可紧贴地面,更不允许嵌地坪内,以便及时观察是否漏水。承水盘应制作成V形,将淋水反射到承水盘中央,防止淋水外溅。蒸发器的下沿至承水盘底板之间的高度不宜过大,只要满足回风口断面要求即可。承水盘的排水口可开设在承水盘折线上最低位置。

(6)安装排水管为保证冷风机融霜排水顺,排水管管径不小于100mm,排水坡度不小于5%,排水管与承水盘的接口严密不漏水。排水管出口应设水封,管子在库房内应有保温,室外部分保温延伸至1500mm。

(7)安装后调试冷风机安装完毕后应进行试压、试水和试验风机。当冷风机安装结束后应用1. 6MPa的压缩空气试压检拐,试压合格后进行试水。试水时要求淋水盘喷淋均匀,下水畅通,冷风机各连接处不漏水,承水盘的排水通畅,不积水。试验风机前应先检查叶轮与机壳有无碰撞情况,并向风机轴承注油,做好试机前的准备。在风机运转时,要求主体不产生抖动,无异常杂音,电动机的电流和温升正常,润滑部件温度符合要求,出风均匀。待风机调试正常后,在冷风机出风口预留螺孔上装上导风板,并根据风量分布要求调整好导风板的安装角度。

冷风机安装完毕,填写安装表格。
